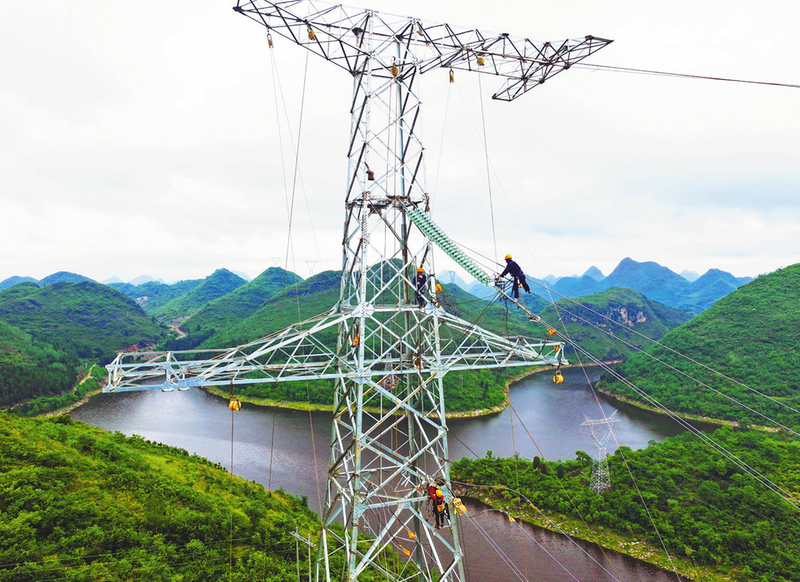

6月13日,中铁八局承建的黄桶至百色铁路(简称黄百铁路)贵州段关键节点工程——安顺变电站至八河变电站500千伏超高压输电线路电力迁改完工,恢复送电,为后续施工提供了条件。
按照规划设计,黄百铁路王二河特大桥走径与安八线存在交叉,输电线路需要迁改后才能展开桥梁土建施工。安八线是西电东送“黔电送粤”主网架的重要组成线路,每年仅有1个停电检修窗口期。
面对停电周期短、电网施工风险等级高、交通运输不便等困难,项目团队紧抓停电窗口期(6月3日至13日),倒排工期,科学制定“小时级”施工计划,最终圆满完成电力线路迁改施工。
